冬日清晨,大巴山腹地霧氣氤氳。12月4日,巴中市通江縣220千伏草池變電站內,27名變電檢修人員穿梭于龐大的GIS設備間,器械低鳴與清晰指令交織,一場持續多日的關鍵檢修任務正緊鑼密鼓推進。

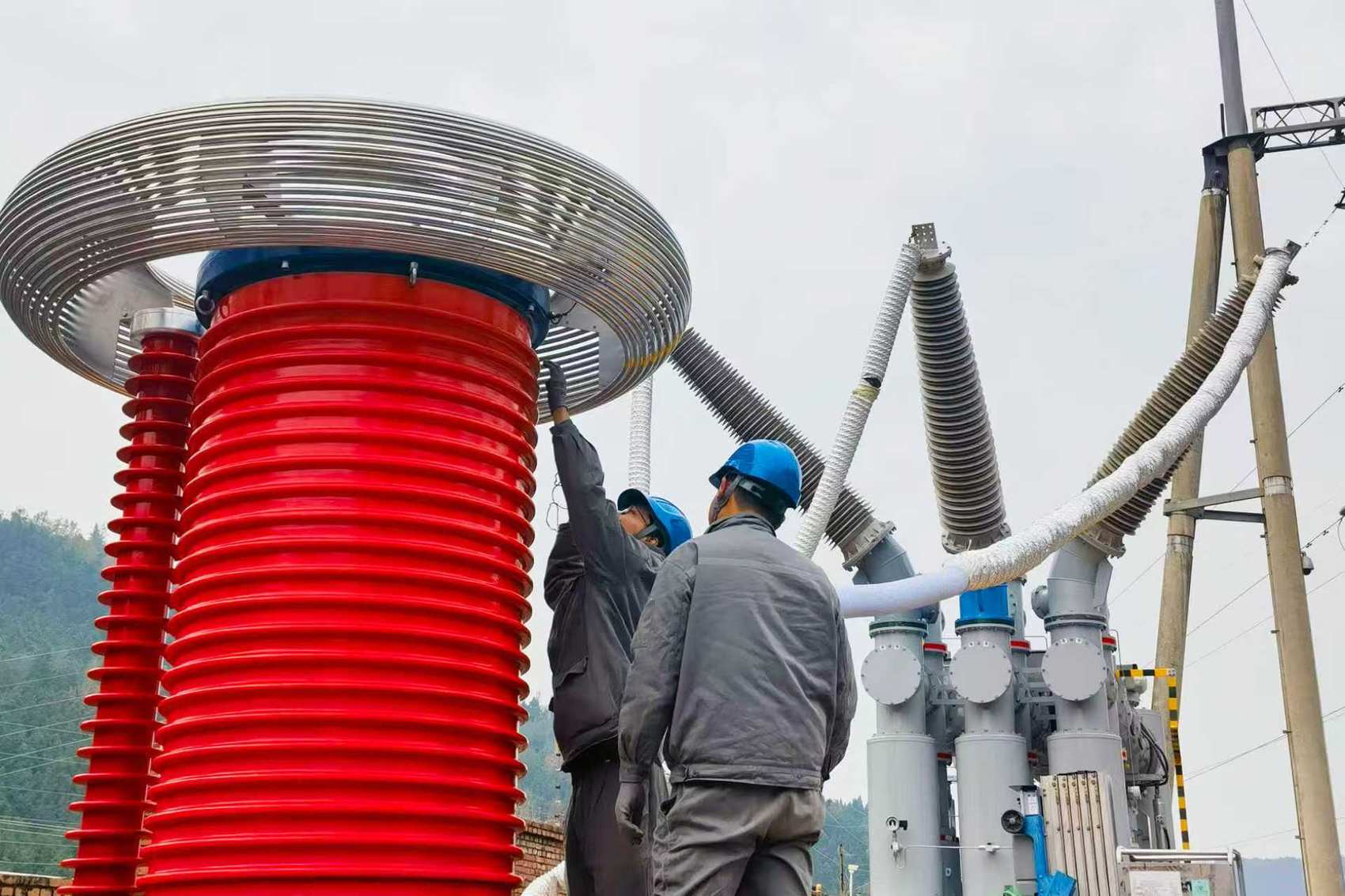

國網巴中供電公司施工人員正在調試設備。 劉歡 攝
作為巴中電網北部環網核心樞紐,草池變電站自2012年投運以來,已為通江縣穩定供電13年。但常年不間斷運行疊加地區經濟發展、企業落戶帶來的用電負荷攀升,讓這座“能源老將”漸顯疲態。運維人員此前巡視發現,1號主變高壓側套管強度不足、過橋母排絕緣老化,隱患亟待消除;與此同時,巴中電網新能源重點工程——通江興隆風電項目配套的變電站間隔擴建工程,也需完成最后的電氣安裝。
“兩個作業現場相鄰且均涉及復雜吊裝工序,分開實施將重復停電、延長工期。”國網巴中供電公司高壓分公司五級職員鐘楚超介紹。經周密研判,公司采用“一停多檢、協同推進”集約化模式,將風電間隔安裝與1號主變例檢及缺陷處理合并實施,實現一次停電完成雙重任務。

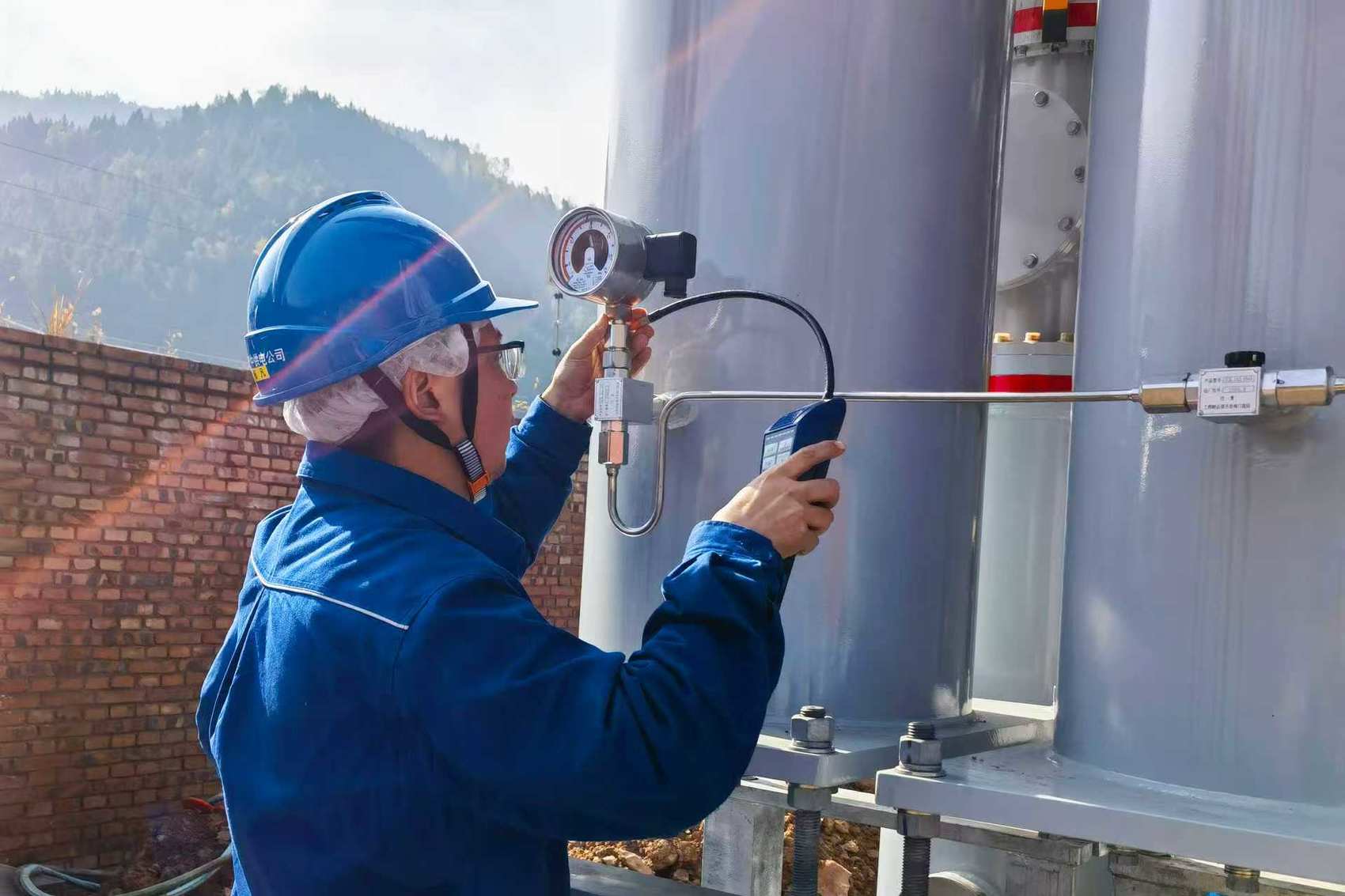

國網巴中供電公司施工人員正在開展間隔內設備局放及耐壓試驗接線準備工作。劉歡 攝
“這既是設備‘全面體檢’除隱患,也是服務新能源接入的‘功能升級’,更是對電網管控能力的實戰檢驗。”現場負責人劉歡表示。此次檢修自11月23日開工,計劃工期32天。公司提前開展現場踏勘、多輪會商,制定全套安全技術組織方案,精準調配人財物,為高效作業筑牢基礎。
為保障檢修期間供電穩定,公司提前調整電網運行方式,將1號主變負荷全量轉移至2號主變,實現居民用戶“零停電、零感知”。針對作業空間交錯、多專業協同、工序環環相扣的復雜性,項目團隊用“顏色標識”區分工種,通過三維模擬預演關鍵工序,嚴格執行分階段風險評估和“雙監護人”制度,構建立體安全管控網絡。
據悉,全部工作預計12月25日前完成。屆時,草池變電站核心設備健康水平和供電可靠性將大幅提升,為電網迎峰度冬筑牢保障;同時,全新綠色能源輸送通道將同步建成,為通江興隆風電項目如期并網提供關鍵支撐,顯著增強巴中電網清潔能源消納能力。
